<建築物緑化実習2005(2005年11月22日〜12月19日)>                         P1/P2/P3


工事進捗状況

2005年12月12日(月)

<施工現場>
北側花壇の枠取り付け、補強と、丸太の取り付けが、80%完了。
北側ベンチの設置が完了。
トレリスの枠組み完了。

<その他の作業>
南側花壇の丸太塗装。水鉢の加工。トレリスの格子部加工中。

2005年12月13日(火)

<施工現場>
北側花壇の丸太取り付け、土入れ用ブルーシート養生が終わり、北側花壇工完了。
南側の枠取り付けと補強、丸太取り付けが60%完了。
レンガサークルの敷設を開始。30%完了。
枕木オブジェ、設置完了。

<その他の作業>
南側ベンチの材料加工中。トレリスの格子部加工を継続中。
<北側のパーゴラ下>
丸太で囲まれた花壇の手前にベンチ、足元にはレンガサークル(プルーシートで養生されているので見えませんが)の敷設施工中。

レンガサークルは、ポルトランドセメントと砂(1:3)を配合した水無しのモルタルの上に敷いていき、最後に水をかけました。施工直後は安定しませんが、長い時間をかけて風雨にさらされながら、固まっていく予定。

2005年12月14日(水)

<施工現場>
今日は、午前中のみの半ドン作業です。
工事期間終了まで残すところあと2日半となり、最後の追い上げです。

南側花壇の補強に手間取り、丸太の取り付けが20%残る。
レンガサークルはほぼ完了したが、仕上げ・掃除作業のみ残る。

<その他の作業>
トレリスの格子部加工を継続中。南側ベンチの組み立てが終了。

2005年12月15日(木)

<施工現場>
ブルーシートで養生中のためわかりづらいですが、施設関連がほぼ完了しました。

トレリスの格子部分を設置して、完了。
南側花壇の丸太取付け、土入れ用ブルーシート養生が終わり、南側花壇工完了。
レンガサークル工完了。
庭中央への土入れ、灌水ホース敷設、軽量敷石工完了。
花壇への土入れを、ほぼ終了。
シンボルツリーのヒメシャラの植え付け、固定を完了。(冬で葉っぱが少なく貧相であるが)

<その他の作業>
植木鉢工。パーゴラ上部の加工。

各施設の施工後写真です。

レンガサークル 軽量敷石 トレリス



2005年12月16日(金)

<施工現場>
パーゴラ上部設置し、パーゴラ工完了。
ソーラーパネル設置。水鉢工完了。ソーラーシステムの稼動を確認。
←水鉢
水鉢用の水をポンプで循環させるため、
ソーラーシステムを利用してます
南側ベンチ設置完了。植栽工、芝貼り工、灌水工完了。

※写真では養生シートが残っていて完成した感じがしませんが、一応完成してます。

2005年12月19日(月)

<施工現場>
清掃・片付け、若干の手直しを実施。
竣工検査を行い、無事合格しました。

芝生養生中の、注意書き。
早く春になって、青い芝生、青々とした木々、
草花を見たいものです。

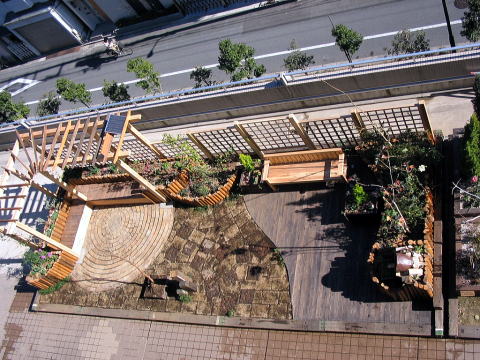

上から見た施工現場です。


北西から見た全景 北側パーゴラ下 南側ベンチ、植木鉢、花壇、水鉢


おしまい。
